    木子剑 来源:移动支付网 2023-10-19 15:41:36 数据中心 金融 金融科技
    木子剑     来源:移动支付网     2023-10-19 15:41:36

    核心提示近日,位于视高街道的四川农信视高数据中心项目迎来新进展,1号楼、2号楼的主体全面封顶。

    近日,位于视高街道的四川农信视高数据中心项目迎来新进展,1号楼、2号楼的主体全面封顶。

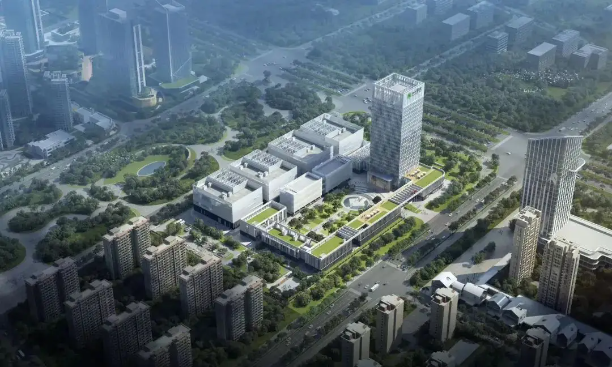

    据《银行科技研究社》了解,四川农信视高数据中心是集办公、业务办理、数据存储等为一体的综合性数据中心。项目占地92.58亩,总建筑面积11.28万平方米,功能包括数据机房、研发中心、运维中心,按照数据中心国家标准A级和金融行业标准A级设计。

    项目主要建设内容为13栋主体建筑、2层地下室,主体建筑包括4栋机房楼、2栋柴发楼、1栋研发测试中心(附属2栋裙楼)、1栋运维总控中心、1栋食堂楼、2栋宿舍楼。其中,8号楼研发测试中心为一类高层建筑,建筑高度99米,共22层,建成后将作为四川农信视高数据中心的办公、科研及测试中心。

    该数据中心规划4000架机柜和近3000个工位,电能利用效率(PUE)小于1.3;采用多栋机房楼组合设计,每栋机房楼的供电、给排水、消防等系统物理独立,任意一栋机房楼的扩容和翻新改造不影响其他机房的正常运行。项目建成后,可部署数万台高性能服务器,安装20多台高压柴油发电机,配备12小时后备油料。

    项目于2022年12月底开工。目前,主体建筑施工总工程量完成40%,桩基工程完成90%,地下室施工总工程量完成70%,深基坑开挖完成100%,现场正在进行地下室建设、土方回填及建筑主体施工等工作,已封顶建筑即将进入幕墙施工、装饰装修、二次结构及设备安装等工作。项目计划于2025年2月验收交付。

    据悉,视高数据中心项目,是四川农信“三地四中心”布局规划中重要一环。

    四川农信信息科技中心负责人曾透露,四川农信规划建设“三地四中心五节点”,满足全系统计算需求。其中,三地指成都、雅安和泸州三个城市;四中心指成都-石墙、仁寿-视高、雅安和泸州-黄舣四个数据中心;五节点指五个数据副本和应用系统部署节点,其中雅安数据中心两个节点,其他三个数据中心各一个节点。

    四川农信视高数据中心建成后,或将是西南地区最大的金融数据中心。另外,该项目也将成为全省农信系统的主生产中心,同时承担研发测试中心、运维总控中心职能。
